1. Выбор места и подготовка

Перед монтажом учитывают: расположение подводящего коллектора; размещение компрессора; обеспечение подъезда ассенизационной машины; место утилизации очищенной воды. Котлован отрывают по габаритам корпуса, оставив по 0,5 м с каждой стороны. Основание должно быть ровным и строго горизонтальным.

2. Прокладка самотечного участка

Канализационную трубу (ПНД, Ø100 мм) выводят ниже глубины промерзания согласно СНиП 2.01.01-82. Уклон — 2–3 см на 1 м трубы. На поворотах устанавливают смотровые колодцы. Дно траншеи уплотняют, пазухи трубопровода тщательно уплотняют «мягким» грунтом.

3. Сборка и монтаж корпуса

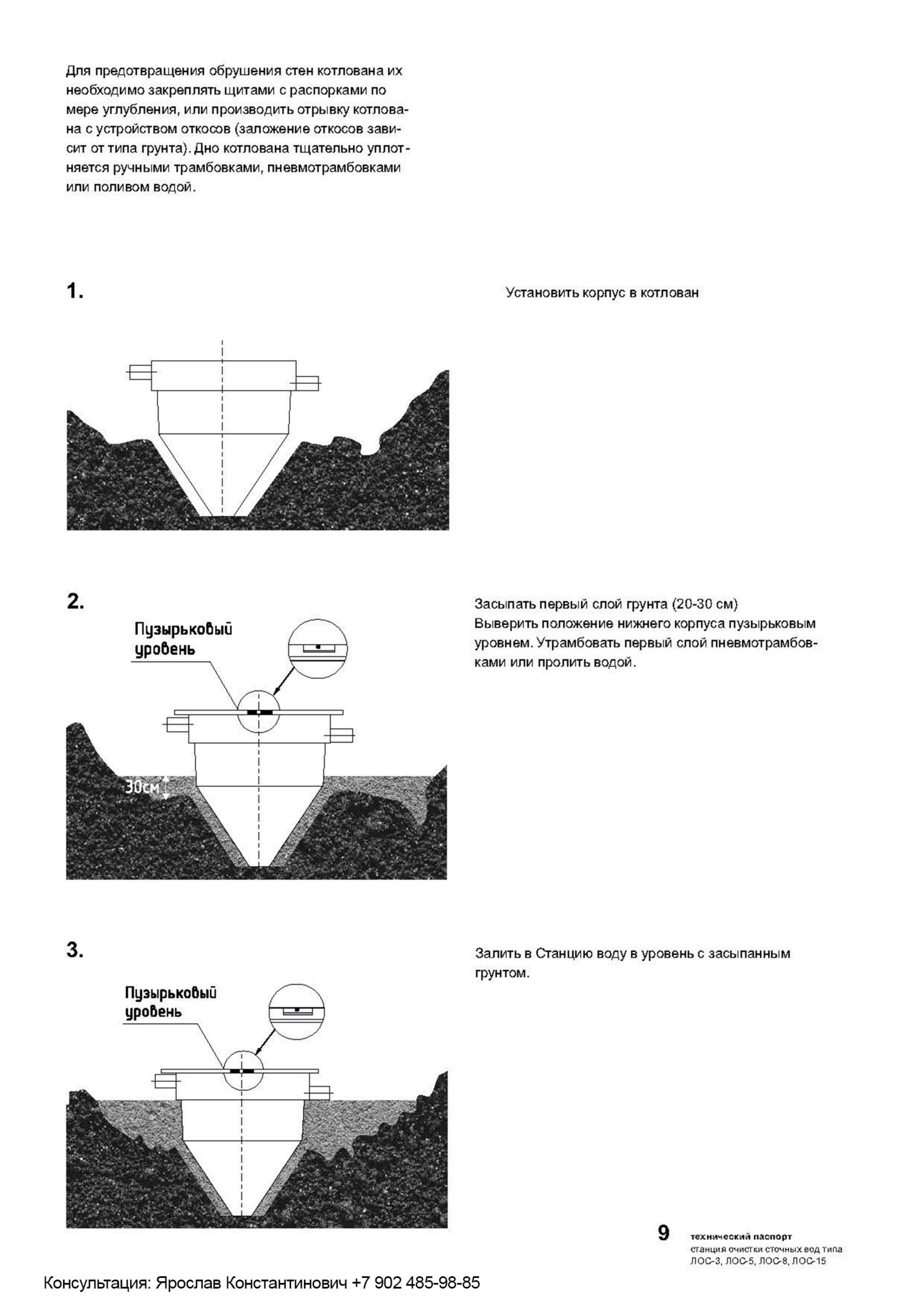

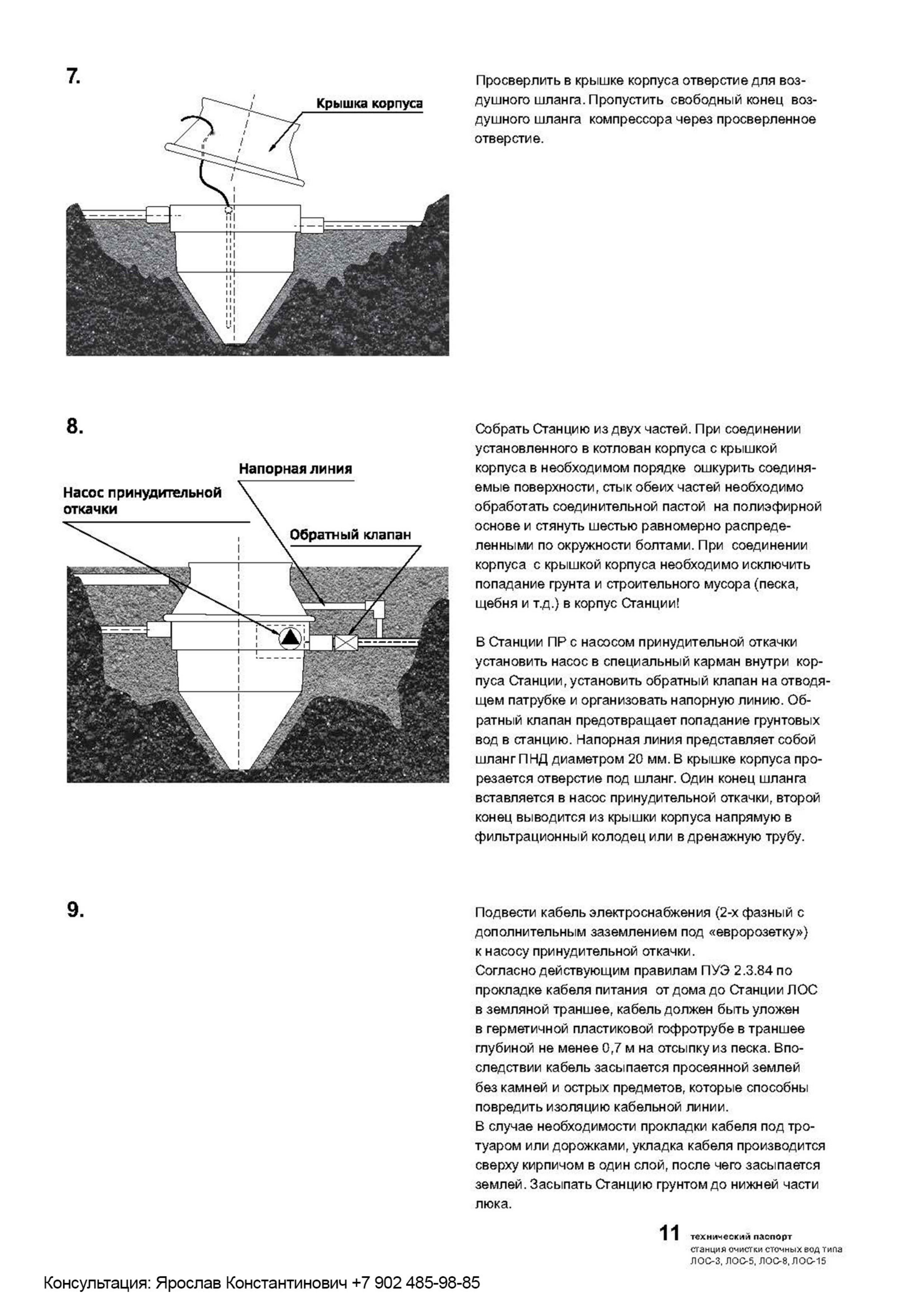

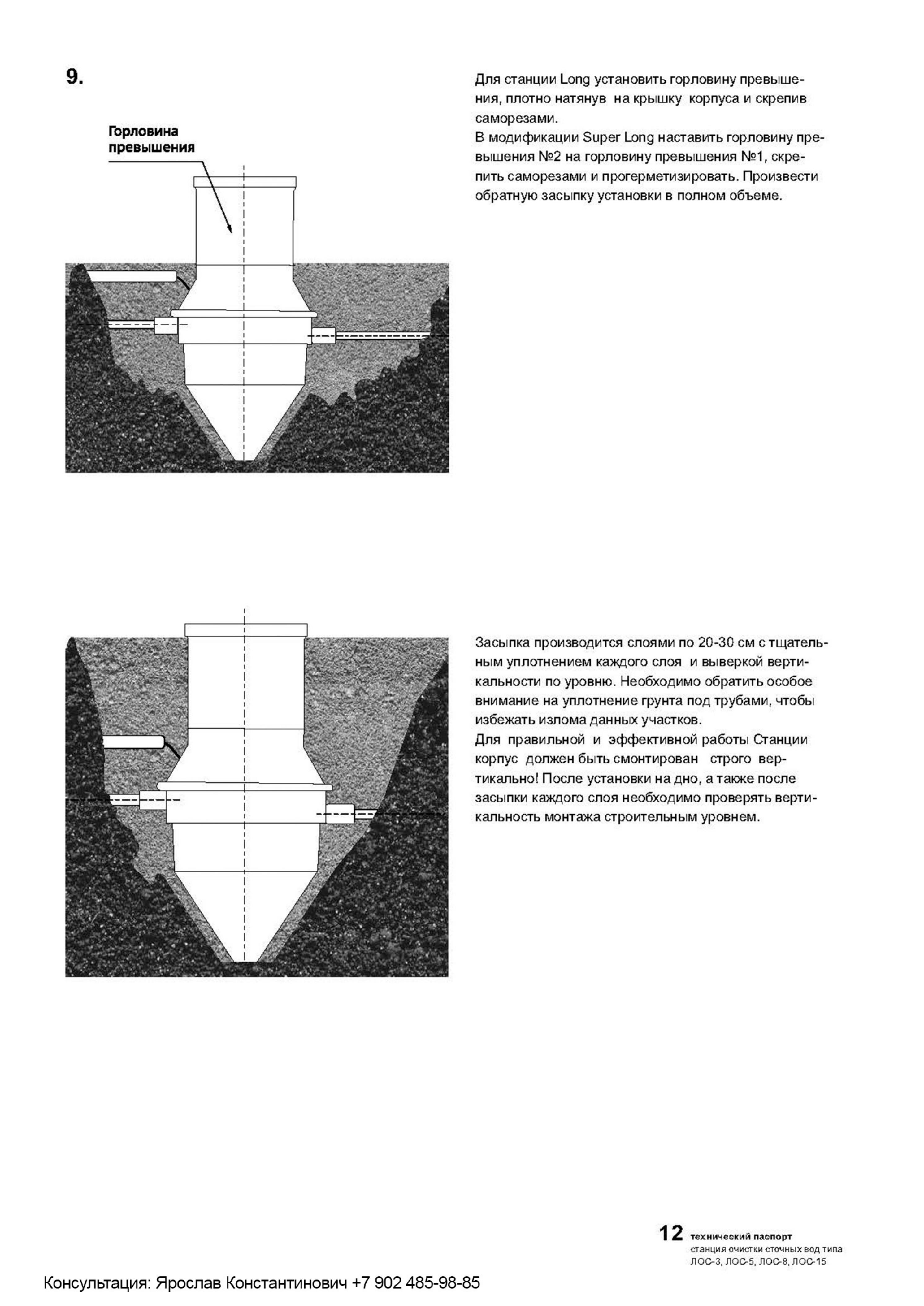

Последовательность: отрывка котлована → установка корпуса с выверкой по уровню → присоединение труб → подсоединение воздушного шланга → монтаж крышки → монтаж горловин превышения (для Long/Super Long) → обратная засыпка слоями 20–30 см с послойным уплотнением. При соединении корпуса с крышкой стык обрабатывают соединительной пастой на полиэфирной основе и стягивают шестью болтами. Важно исключить попадание грунта и строительного мусора внутрь Станции.

4. Монтаж воздухопроводов и заключительный этап

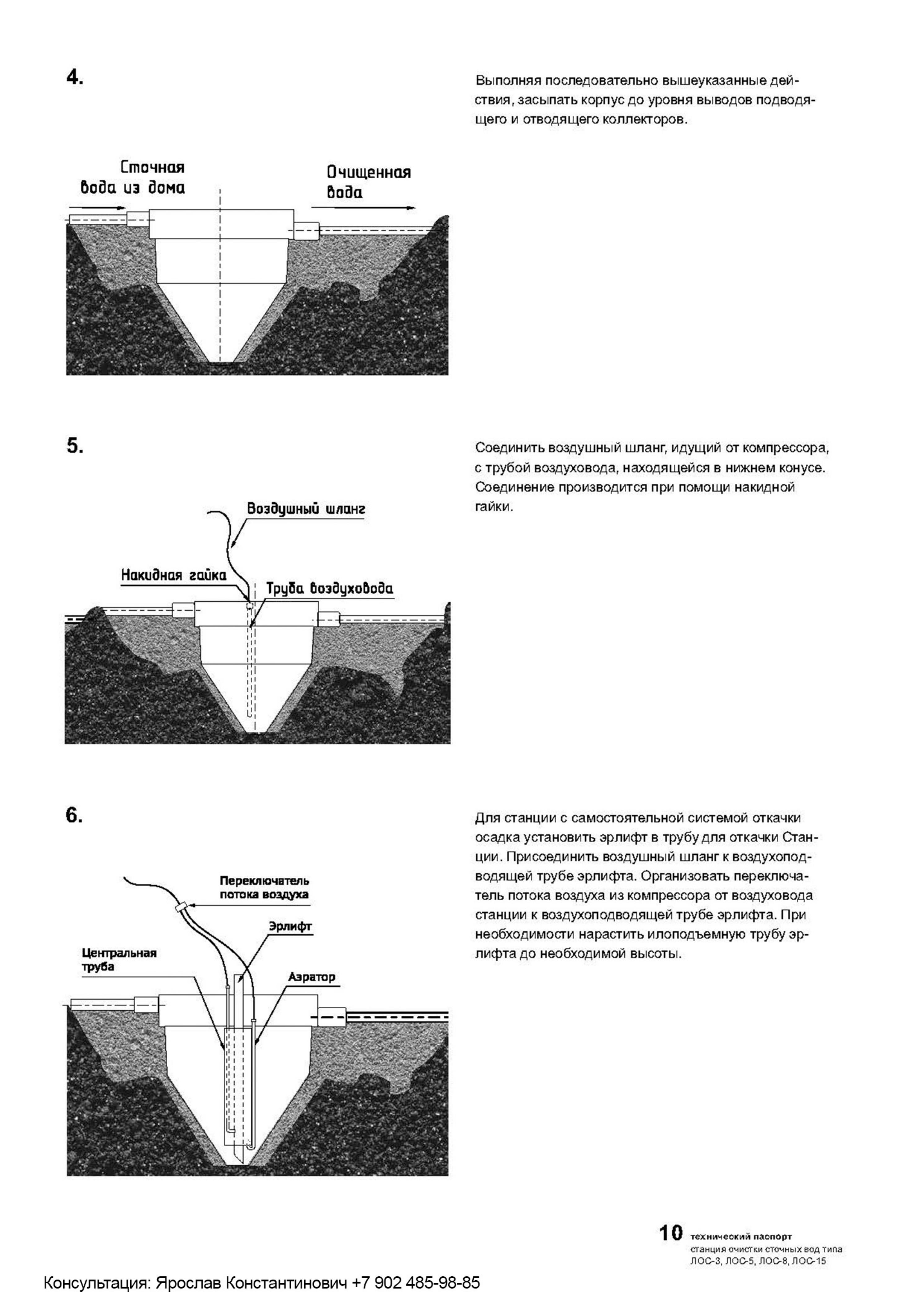

Компрессор устанавливают в укрытии не далее 10 м от Станции, подводят питание (2-фазное с заземлением под «евророзетку»), прокладывают траншею воздуховода без крутых изгибов, подключают шланг к компрессору. Затем выполняют обратную засыпку, заполняют Станцию чистой водой до уровня выходного коллектора и включают компрессор.

Шеф-монтажные работы включают геодезический контроль земляных работ, контроль монтажа Станции, прокладки трубопроводов, воздуховодов, установки горловин и обратной засыпки.

Установка корпуса ЛОС Обратная засыпка ЛОС Подключение воздуховода ЛОС Сборка станции ЛОС Горловины превышения ЛОС
